电脑版
您的位置: 长乐新闻网 >> 民生热点 >> 正文

福州工业路这个路段将提升改造!全长3.66千米

http://www.clnews.com.cn  2019-11-26 15:37:11   来源:福州市人民政府网站  【字号

  为缓解西二环交通压力,完善片区路网,福州市工业路(上浦路-杨桥路)将进行提升改造。道路改造全长约3.66千米(其中:工业路改造长2.50千米,上浦路改造长0.73千米,乌山西路改造长0.43千米),道路红线宽度40米。项目主要建设内容包括道路、桥梁、人行天桥、人行地道、给排水、配套管线、电气照明、绿化、交通及安全设施等。建设工期为20个月。

  近日,福州市城乡建设发展有限公司《关于申请审批福州市工业路(上浦路-杨桥路)提升改造工程项目可行性研究报告的请示》获福州市发展和改革委员会批复,原文如下:

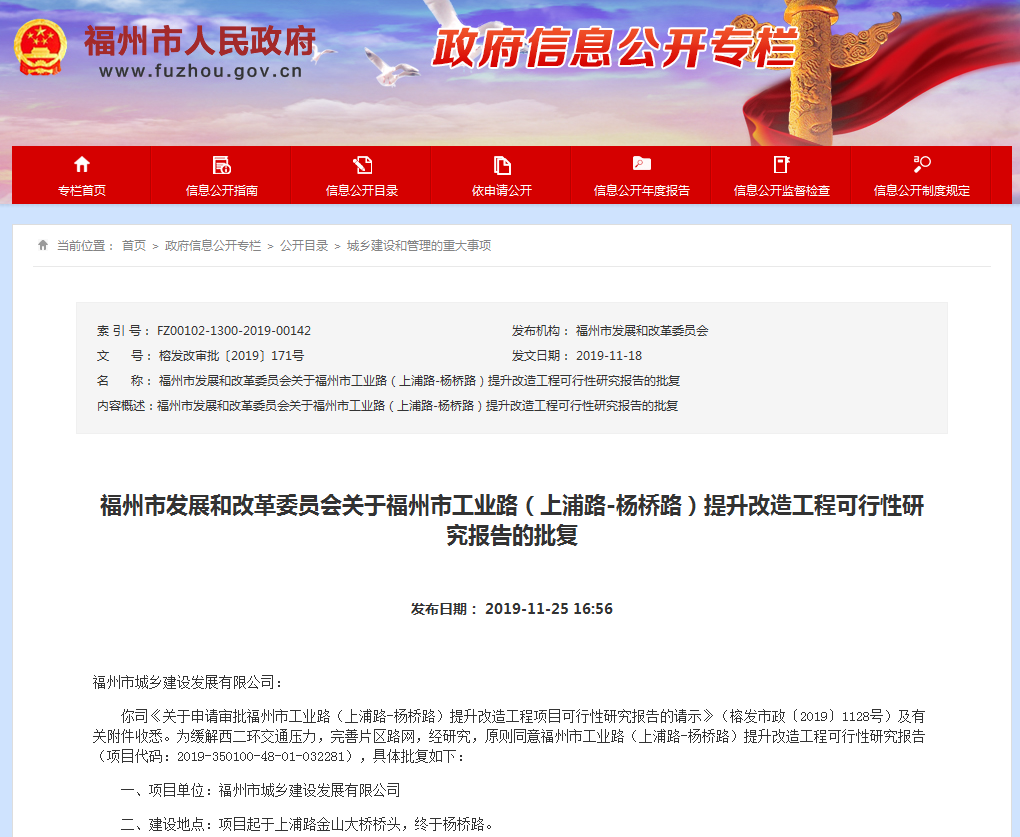

福州工业路这个路段将提升改造!全长3.66千米

  网站截图

  福州市城乡建设发展有限公司:

  你司《关于申请审批福州市工业路(上浦路-杨桥路)提升改造工程项目可行性研究报告的请示》(榕发市政〔2019〕1128号)及有关附件收悉。为缓解西二环交通压力,完善片区路网,经研究,原则同意福州市工业路(上浦路-杨桥路)提升改造工程可行性研究报告(项目代码:2019-350100-48-01-032281),具体批复如下:

  一、项目单位:福州市城乡建设发展有限公司

  二、建设地点:项目起于上浦路金山大桥桥头,终于杨桥路。

  三、建设规模和内容

  道路改造全长约3.66千米(其中:工业路改造长2.50千米,上浦路改造长0.73千米,乌山西路改造长0.43千米),道路红线宽度40米。项目主要建设内容包括道路、桥梁、人行天桥、人行地道、给排水、配套管线、电气照明、绿化、交通及安全设施等。

  四、主要技术指标

  (一)道路等级:城市主干路;

  (二)设计速度:工业路(主路)、上浦路(相交道路)、乌山西路(相交道路)—50公里/小时,工业路(辅路)、工业-上浦节点互通匝道—40公里/小时,工业-乌山节点互通匝道—30公里/小时;

  (三)设计荷载:路面—标准轴载BZZ-100,桥梁—城-A级。

  五、项目总投资及资金来源

  项目总投资估算124278.21万元,其中工程费用91268.36万元、工程建设其他费用23804.06万元(含建设用地费13180.62万元)、预备费9205.79万元。项目建设资金由福州市财政统筹安排。

  六、建设工期:20个月

  七、社会稳定风险评估

  项目单位委托开展社会稳定风险分析,并委托对项目社会稳定风险分析进行评估,评估结论为低风险等级。福州市城乡建设局同意项目社会稳定风险等级为低风险。请项目单位认真落实各项风险防范和化解措施,切实维护群众利益,确保项目顺利实施。

  八、其他要求:

  请项目单位据此批复并结合评估报告和专家组意见,进一步深化前期工作,委托有相应资质的设计单位编制初步设计文件,报我委审批。

福州市发展和改革委员会

2019年11月18日
