【抓项目 促发展】 中国移动(福建福州)数据中心一期工程进展顺利,预计明年底投用!

http://www.clnews.com.cn  2019-06-21 08:51:36   来源:长乐区融媒体中心 最美长乐  【字号

  长乐新闻网讯 日前,位于福州滨海新城的中国移动(福建福州)数据中心一期工程进展顺利,一期工程2栋数据中心已完成主体结构封顶,其余6栋建筑正加快建设,预计今年8月竣工2栋数据中心和1栋动力中心,整个一期工程计划2020年底投入使用。

【抓项目 促发展】 中国移动(福建福州)数据中心一期工程进展顺利,预计明年底投用!

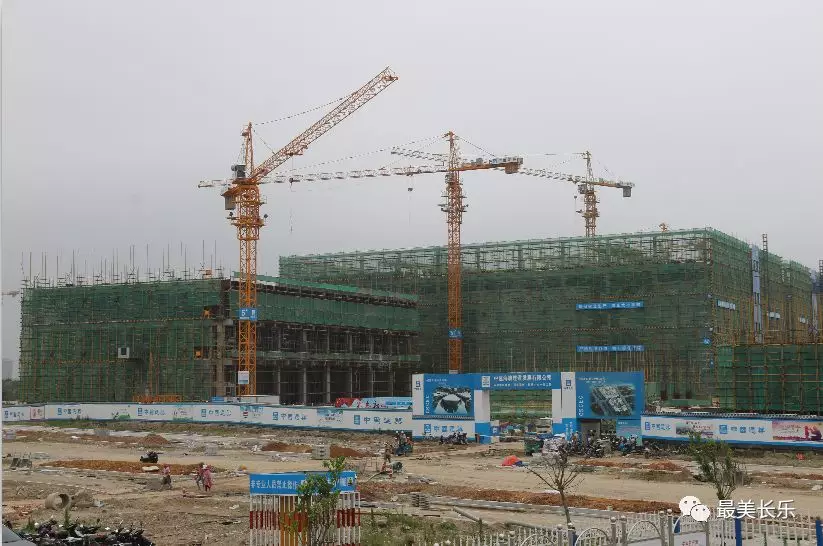

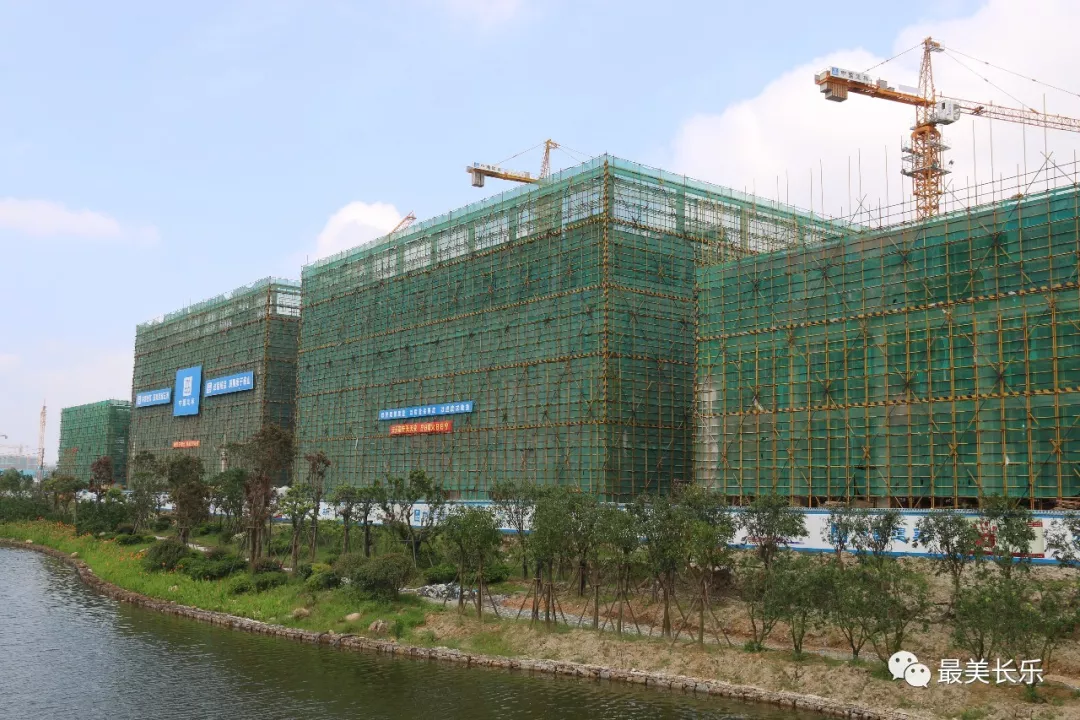

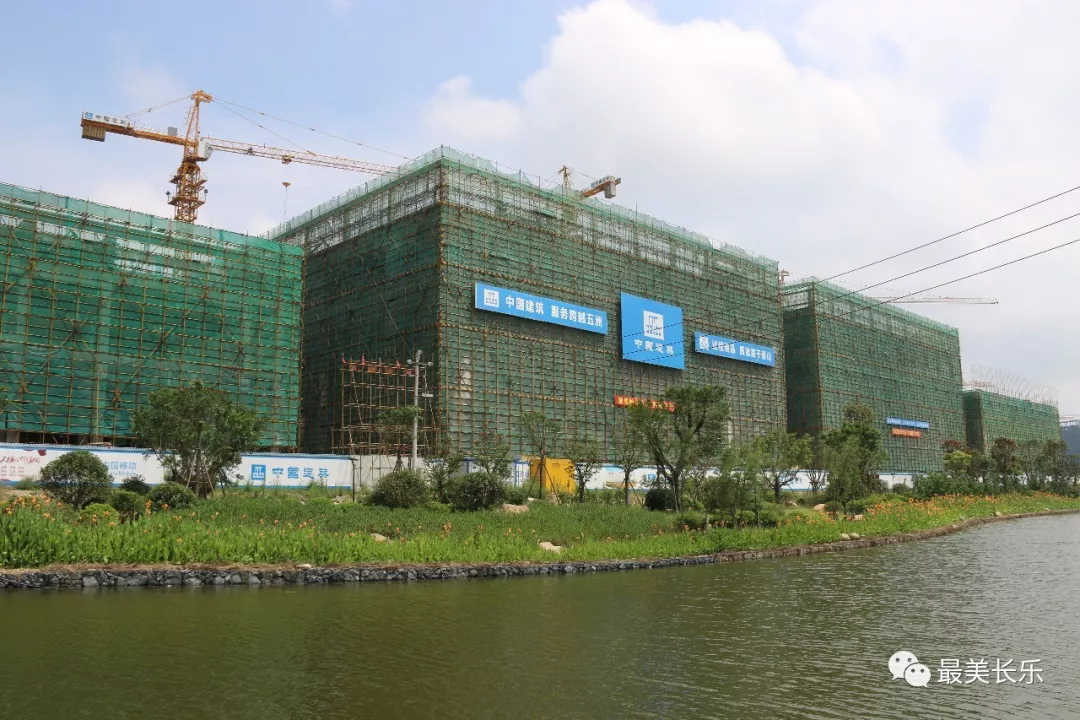

  6月20日,记者来到中国移动(福建福州)数据中心一期工程建设现场,看到工地内一座座塔吊高耸,不停地挥舞着铁臂,各种机械车辆来回穿梭,工人们头戴安全帽,挥汗如雨,紧锣密鼓地加紧施工。机器的轰鸣声、钢筋的碰撞声不绝于耳,交织成一首激昂的交响曲,现场一派如火如荼的施工场景。

【抓项目 促发展】 中国移动(福建福州)数据中心一期工程进展顺利,预计明年底投用!

  中国移动(福建福州)数据中心项目

  中国移动(福建福州)数据中心项目位于滨海新城文松路与湖文北路交叉路口,总用地面积约185亩,总建筑面积约22万平方米,总投资约28亿元,包括创新基地用房、物联网研发基地、互联网孵化基地、数据中心机房、维护支撑用房、动力配套等设施。该项目分两期建设,其中一期工程建筑面积约11万平方米,包含4栋数据中心机房(每栋机房吞吐能力达600G)、2栋动力中心、1栋维护支撑中心以及1座110kv变电站。

【抓项目 促发展】 中国移动(福建福州)数据中心一期工程进展顺利,预计明年底投用!

  中国移动(福建福州)数据中心效果图

  据了解,中国移动(福建福州)数据中心一期工程于2018年9月25日正式启动建设,总工期680天。一期工程投用后,将提供1.6万个标准机柜,整体CMNET出口带宽能力达10T以上。整体项目建成后,总数据处理能力达1140亿TPC_C,可支持950PB的数据存储能力,为入驻的IDC客户提供高效的互联网环境,构建优质的高科技信息行业发展平台,进而带动中国东南大数据产业园企业集群式发展。

【抓项目 促发展】 中国移动(福建福州)数据中心一期工程进展顺利,预计明年底投用!

  中国移动(福建福州)数据中心效果图

  中国移动(福建福州)数据中心项目驻现场工程师告诉记者:“项目听起来很‘高大上’,其实都与我们的生活息息相关。项目建成投用后,可以从庞大信息数据中分析出有价值的信息,作为优化客户服务、提升用户体验使用。截至目前,一期工程2栋数据中心已完成主体结构封顶,其余2栋数据中心和2栋动力中心、1栋维护支撑中心、1座变电站正加快建设,整个一期工程预计2020年底投入使用。”

【抓项目 促发展】 中国移动(福建福州)数据中心一期工程进展顺利,预计明年底投用!

  作为滨海新城大数据产业发展的重要工程,中国移动(福建福州)数据中心项目的建设将进一步助力福州加快大数据产业发展,着力推动大数据产业集聚发展,全力以赴推动大数据产业打造成为福州经济社会发展的新引擎、新动力,并依托中国移动的资源优势,腾“云”而上,加快数字化转型升级步伐。

  (记者 陈建云)
